Avaliação técnica da obra com recurso a medidor de humidade

Receção provisória de obra: como preparar a vistoria e o auto

Receção provisória de obra: como preparar a vistoria e o auto 1260 720 BETAC

A receção provisória de obra é o acto formal pelo qual o dono da obra aceita, total ou parcialmente, os trabalhos executados pelo empreiteiro, fazendo arrancar de imediato o prazo de garantia. O fundamento legal directo está no art. 394.º do Código dos Contratos Públicos (CCP), que exige a realização de uma vistoria logo que a obra esteja concluída. Três efeitos ocorrem nesse momento:

  • Início do prazo de garantia: a contagem começa na data do auto, não na data de conclusão física dos trabalhos.
  • Transferência de riscos: a partir da receção, os riscos sobre a obra passam para o dono da obra, salvo defeitos registados no auto.
  • Possibilidade de reservas: o dono da obra pode assinar com reservas, listando anomalias e fixando prazos de correcção, sem perder o direito a exigi-las.

O documento que formaliza tudo isto é o auto de receção provisória, assinado pelas partes intervenientes e produzido em duas vias.


Principais conclusões

A receção provisória de obra é o acto formal que inicia o prazo de garantia e transfere os riscos para o dono da obra, tornando o auto e o registo de defeitos os documentos mais importantes de toda a empreitada.

Ponto Detalhes
Base legal obrigatória O art. 394.º e o art. 395.º do CCP regulam a vistoria, o auto e a referência ao Plano de Gestão de Resíduos.
Prazo crítico Quando o empreiteiro solicita a vistoria, o dono da obra tem 30 dias para a realizar; a convocatória exige 5 dias úteis de antecedência.
Nunca assinar sem reservas Defeitos não registados no auto dificilmente podem ser imputados ao empreiteiro após a assinatura.
Obras de urbanização O prazo de garantia é de cinco anos; a câmara municipal delibera sobre a receção provisória e definitiva.
Betac-expertise Realiza vistorias técnicas, relatórios com registo fotográfico e correcções de isolamento com fibra de celulose para suporte ao processo de receção.

Índice

O que distingue a receção provisória da receção definitiva

A receção provisória não encerra o processo: é o primeiro reconhecimento formal de que a obra está concluída e em condições de ser utilizada, mas mantém o empreiteiro vinculado às obrigações de garantia. A receção definitiva ocorre apenas após o decurso do prazo de garantia e de uma nova vistoria que confirme a ausência de defeitos.

A receção provisória pode ser total (abrange toda a obra) ou parcial (abrange uma parte autónoma e utilizável, como um bloco de apartamentos num conjunto maior). Na prática, a receção parcial é frequente em empreitadas de grande dimensão onde certas fracções ficam prontas antes das restantes, permitindo ao dono da obra utilizá-las sem aguardar a conclusão global.

A receção provisória não equivale a aceitar a obra sem defeitos. Equivale a reconhecer que a obra está concluída e a transferir a responsabilidade de conservação, mantendo o empreiteiro obrigado a corrigir os defeitos identificados no auto dentro dos prazos fixados.


O CCP, aprovado pelo DL n.º 18/2008, de 29 de janeiro, concentra nos artigos 394.º a 396.º e 403.º o regime das receções em empreitadas públicas. Este regime serve frequentemente de referência para contratos privados, como confirma a nota prática do CCDRC.

Os pontos essenciais em linguagem directa:

  • Art. 394.º: a vistoria realiza-se logo que a obra esteja concluída; quando é o empreiteiro a solicitá-la, o dono da obra tem 30 dias para a efectuar. A convocatória deve ser feita com antecedência mínima de 5 dias úteis.
  • Art. 395.º: o auto deve atestar o cumprimento das obrigações contratuais, identificar defeitos e confirmar a execução do Plano de Prevenção e Gestão de Resíduos de Construção e Demolição. A falta desta atestação pode fundamentar a recusa da receção, mesmo que os trabalhos físicos pareçam conformes.
  • Mora do credor: se o dono da obra não realizar a vistoria no prazo de 30 dias após solicitação do empreiteiro, incorre em mora do credor. A obra pode ser considerada tacitamente recebida, e o dono perde margem de pressão para obter correcções.

Para obras de urbanização, o regime é complementado pelo RJUE: a câmara municipal delibera sobre a receção provisória e definitiva, e o prazo de garantia é de cinco anos, findo o qual se pode solicitar a receção definitiva.


Quem deve estar presente na vistoria e assinar o auto?

A vistoria envolve intervenientes obrigatórios e facultativos, com papéis distintos:

Intervenientes obrigatórios

  • Dono da obra (ou representante legal devidamente mandatado)
  • Empreiteiro (ou director de obra)
  • Fiscalização (quando contratada, o seu parecer integra o auto)

Intervenientes facultativos mas recomendados

  • Projectista, quando há questões de conformidade com o projecto
  • Perito técnico independente, para obras de maior complexidade ou valor
  • Representantes de subempreiteiros, quando os defeitos identificados lhes são imputáveis

A convocação da vistoria cabe ao dono da obra, com antecedência mínima de 5 dias úteis. Quando é o empreiteiro a solicitar a vistoria por considerar a obra concluída, o dono tem 30 dias para a agendar e realizar.

Dica profissional: Contrate uma vistoria técnica independente antes de assinar o auto sempre que a obra envolva trabalhos de isolamento, impermeabilização ou instalações técnicas complexas. Um relatório com registo fotográfico produzido por perito independente serve de prova documental robusta em caso de litígio e identifica patologias que não são visíveis ao dono da obra sem equipamento especializado.


Passo a passo para preparar e executar a receção provisória

Antes da vistoria

  1. Confirmar que o empreiteiro comunicou formalmente a conclusão dos trabalhos por escrito (carta registada ou correio eletrónico com aviso de leitura).
  2. Reunir a documentação obrigatória: licença de construção, projecto aprovado, livro de obra, telas finais, certificados de conformidade de materiais e equipamentos, e o Plano de Prevenção e Gestão de Resíduos.
  3. Verificar se existem pendências administrativas (licenças de utilização, ligações a redes públicas) que possam condicionar a receção.
  4. Convocar todos os intervenientes com antecedência mínima de 5 dias úteis, por escrito.
  5. Preparar a folha de registo de anomalias e o modelo de auto a utilizar na vistoria.

Durante a vistoria

  • Percorrer sistematicamente todos os espaços e elementos construtivos, seguindo uma ordem lógica (estrutura, coberturas, fachadas, instalações, acabamentos interiores).
  • Registar cada anomalia com descrição precisa, localização e registo fotográfico numerado.
  • Confrontar o executado com o projecto aprovado e com as especificações do caderno de encargos.
  • Verificar a conformidade do Plano de Gestão de Resíduos e solicitar os documentos de destino de resíduos.
  • Anotar no auto todas as reservas, mesmo as de menor dimensão, antes de assinar.

Após a vistoria

  1. Redigir e assinar o auto em duas vias, uma para cada parte.
  2. Notificar o empreiteiro dos defeitos identificados e dos prazos para correcção fixados no auto.
  3. Agendar reinspecção para verificar as correcções efectuadas.
  4. Se as correcções não forem realizadas no prazo, o dono da obra pode executá-las por terceiros a expensas do empreiteiro ou reter quantias da caução.

O que deve constar no auto de receção provisória

O modelo da AICCOPN e o modelo prático da Lexpoint estabelecem os campos mínimos que qualquer auto deve incluir. A estrutura essencial é a seguinte:

Campo Conteúdo a incluir
Identificação das partes Nome, NIF e morada do dono da obra e do empreiteiro
Data e local da vistoria Data efectiva da vistoria e localização da obra
Declaração de receção Total, parcial (com delimitação) ou não receção, com fundamentação
Lista de defeitos e reservas Descrição, localização e referência fotográfica de cada anomalia
Prazos de correcção Data-limite para cada defeito ou grupo de defeitos
Plano de Gestão de Resíduos Confirmação de execução e referência aos documentos de destino
Anexos Lista numerada de fotografias, relatórios técnicos e documentos de conformidade
Assinaturas Rubrica de todas as partes em ambas as vias

Como registar anomalias correctamente:

  • Numerar cada anomalia sequencialmente e associá-la a uma fotografia com o mesmo número.
  • Descrever o defeito em linguagem técnica mas precisa («fissura horizontal na parede de alvenaria do piso 1, entre os eixos A e B, com abertura aproximada de 2 mm»).
  • Indicar se a anomalia impede ou não a utilização da obra.
  • Fixar um prazo realista para correcção, acordado entre as partes.

Os modelos oficiais do IPDJ e da AICCOPN podem ser adaptados a contratos privados sem perda de segurança jurídica, desde que se mantenham os campos obrigatórios acima listados.


Quais são os efeitos jurídicos e práticos da receção provisória?

A assinatura do auto produz consequências imediatas que nenhuma das partes deve subestimar.

Efeitos imediatos:

  • Arranque do prazo de garantia (contado a partir da data do auto).
  • Autorização de uso da obra, quando aplicável, e transferência para o domínio público nas obras de urbanização.
  • O dono da obra assume a conservação corrente; os defeitos cobertos pela garantia continuam a ser responsabilidade do empreiteiro.

Consequências da recusa injustificada em assinar:

  • O dono da obra que recuse assinar sem fundamento válido incorre em mora do credor.
  • A obra pode ser considerada tacitamente recebida, com perda de capacidade de exigir correcções futuras.

Opções do dono da obra perante defeitos:

  • Exigir correcção dentro do prazo fixado no auto.
  • Executar as correcções por terceiros, a expensas do empreiteiro, se este não cumprir.
  • Reter parte da caução ou garantia bancária até à correcção dos defeitos.
  • Recorrer a meios judiciais ou arbitragem, usando o auto e o registo fotográfico como prova.

A jurisprudência do DGSI confirma que a data relevante para efeitos de sanções por atraso é a da comunicação formal de conclusão pelo empreiteiro, não necessariamente a data do auto de receção provisória. Assinar o auto sem reservas pode limitar severamente a capacidade do dono de exigir correcções posteriores.


O que acontece depois da receção provisória?

O período entre a receção provisória e a definitiva é o tempo em que o empreiteiro está obrigado a corrigir os defeitos identificados e a responder por eventuais patologias que surjam durante a garantia.

Calendário típico:

  • Os prazos de correcção constam do próprio auto e são acordados entre as partes na vistoria.
  • Após as correcções, o dono da obra realiza uma reinspecção para verificar a sua execução.
  • Se as correcções forem aceites, o processo avança para a receção definitiva no final do prazo de garantia.
  • Se não forem aceites, o dono notifica o empreiteiro e pode recorrer aos meios previstos no contrato.

Obras de urbanização: a câmara municipal delibera sobre a receção provisória e, findo o prazo de garantia de cinco anos, realiza nova vistoria para deliberar sobre a receção definitiva. A transferência para o domínio público ocorre com a receção definitiva.

Como solicitar a receção definitiva:

  • Requerer formalmente ao dono da obra (ou à câmara, nas obras de urbanização) a realização da vistoria de receção definitiva.
  • Apresentar documentação actualizada, incluindo eventuais relatórios de inspecção e certificados de correcção de defeitos.
  • Aguardar a deliberação e a emissão do auto de receção definitiva.

Checklist prática para o dia da vistoria

Documentos a confirmar antes de sair para a vistoria

  • Licença de construção ou comunicação prévia aprovada
  • Projecto de execução aprovado e telas finais
  • Livro de obra completo e assinado
  • Certificados de conformidade de materiais (betão, aço, caixilharia, isolamentos)
  • Plano de Prevenção e Gestão de Resíduos e documentos de destino de resíduos
  • Relatórios de ensaios (estanquidade, ventilação, instalações eléctricas e de gás)
  • Modelo de auto e folhas de registo de anomalias

Pontos técnicos de inspecção visual

  • Estrutura: fissuras, assentamentos, deformações visíveis
  • Coberturas e impermeabilizações: estanquidade, rufos, caleiras e ralos
  • Fachadas: revestimentos, juntas de dilatação, caixilharia e vedações
  • Instalações eléctricas, canalizações e ventilação: conformidade com projecto e ensaios
  • Isolamento térmico e acústico: cobertura de superfícies, ausência de pontes térmicas visíveis
  • Acabamentos interiores: pavimentos, paredes, tectos e carpintarias

Registo e conservação

  • Fotografar cada anomalia com referência ao número de registo no auto.
  • Garantir que ambas as vias do auto ficam assinadas e rubricadas em todas as páginas.
  • Conservar o auto e os anexos em local seguro durante todo o período de garantia.

Dica profissional: Use a checklist para inspeção pós-reforma como complemento ao auto, para não omitir pontos técnicos que raramente constam dos modelos standard. Uma omissão na vistoria pode significar que o defeito fica fora da garantia.


Pontos técnicos para obras de isolamento: o que verificar na receção

Obras de isolamento térmico e acústico têm especificidades que os modelos de auto standard raramente cobrem com suficiente detalhe. Estes são os pontos que proprietários e peritos devem verificar sistematicamente.

Checklist técnico para isolamento:

  • Cobertura de cavidades: confirmar que a fibra de celulose ou outro material preenche a totalidade da cavidade sem zonas vazias, especialmente nos cantos e junto a elementos estruturais.
  • Densidade e compressão: verificar se a densidade de aplicação corresponde à especificada no projecto (medição por sondagem ou relatório do instalador).
  • Pontes térmicas: inspecionar visualmente as zonas de maior risco (vigas, pilares, caixilharia, rodapés) e solicitar termografia quando há suspeita de descontinuidade.
  • Juntas e continuidade: confirmar a continuidade do isolamento entre planos (parede/cobertura, parede/pavimento) sem interrupções.
  • Humidade e ventilação: verificar a ausência de condensações, manchas de humidade ou bolores que possam indicar ventilação insuficiente ou barreira de vapor incorrecta.
  • Conformidade com projecto: confrontar a espessura e o material aplicado com as especificações do projecto e do caderno de encargos.

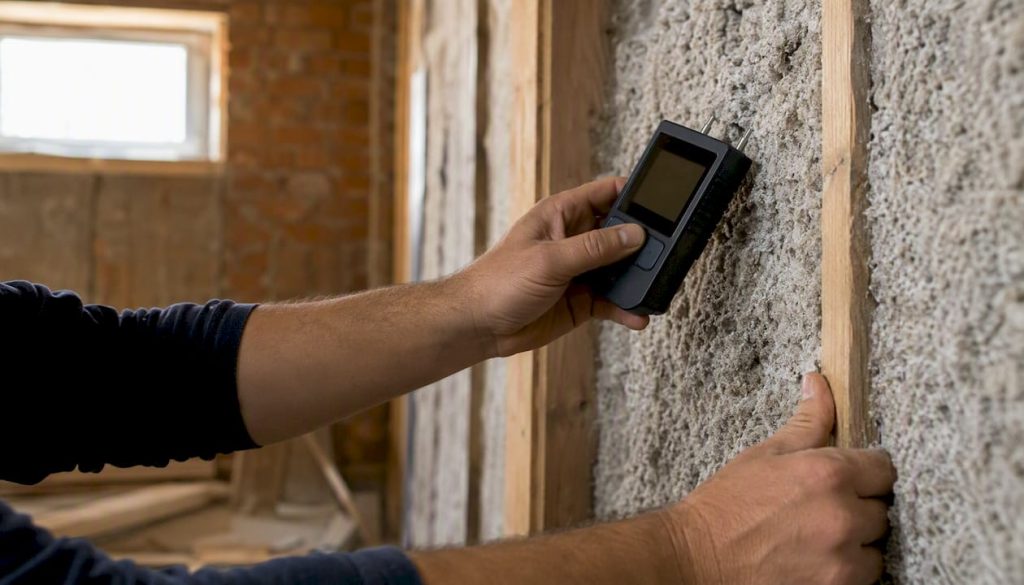

Quando há suspeita de deficiências não visíveis, solicitar ensaios complementares de termografia por infravermelhos ou medição de humidade relativa. Os resultados destes ensaios devem ser anexados ao auto como prova documental.

Dica profissional: Documente todas as deficiências de isolamento com fotografias datadas e relatório técnico antes de assinar o auto. Anomalias de isolamento registadas no auto ficam sob responsabilidade do empreiteiro durante o período de garantia; as que não forem registadas podem ser difíceis de imputar posteriormente. Para obras com fibra de celulose, peça ao instalador o relatório de aplicação com densidade medida por zona, e inclua-o como anexo ao auto. Consulte também o guia sobre como evitar pontes térmicas para saber quais os pontos de maior risco a inspecionar.

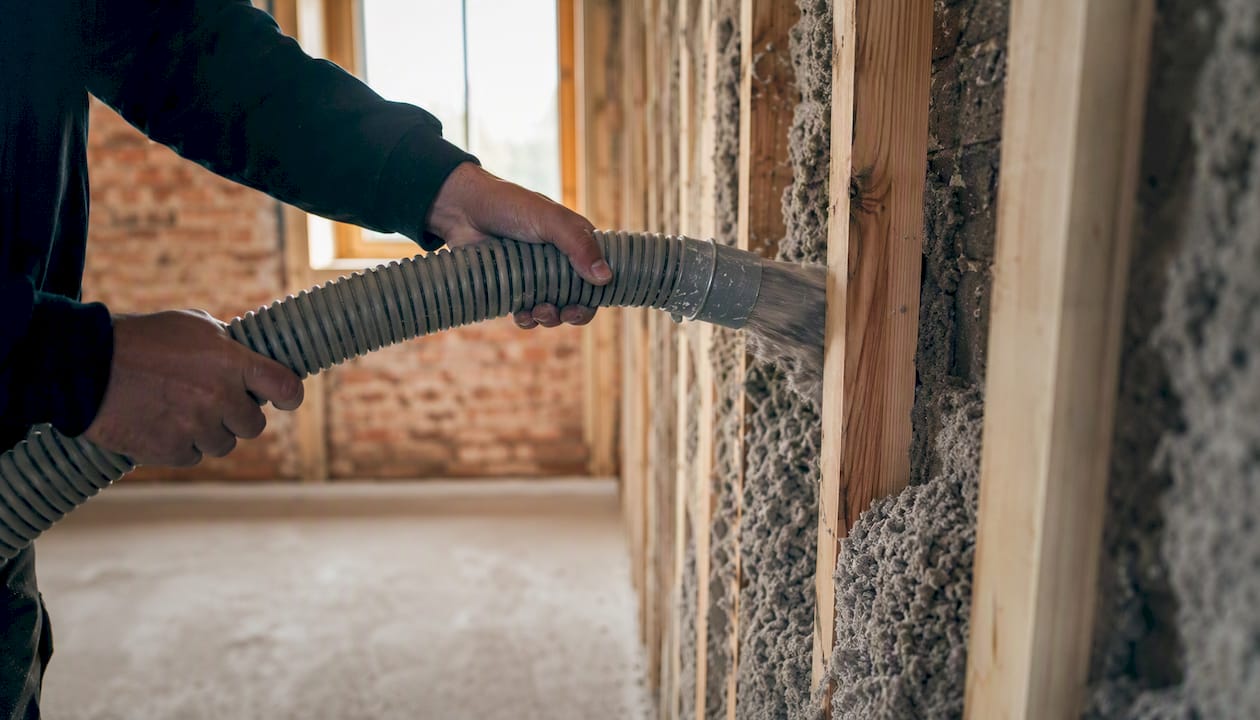

Insuflação de fibra de celulose para isolamento


Uma perspectiva prática sobre a receção provisória

A receção provisória é frequentemente tratada como uma formalidade burocrática, quando é na realidade o momento de maior poder negocial do dono da obra. Depois de assinar o auto sem reservas, a margem para exigir correcções reduz-se drasticamente. A prática mostra que a maioria dos litígios em empreitadas surge precisamente de autos assinados com pressa, sem registo fotográfico adequado e sem listagem exaustiva de defeitos.

O que recomendo directamente:

  • Nunca assinar sem reservas quando existem dúvidas, mesmo que o empreiteiro pressione para uma assinatura limpa.
  • Verificar sempre o Plano de Gestão de Resíduos antes da vistoria: a falta de documentação de destino de resíduos é fundamento legal para recusar a receção.
  • Documentar tudo, incluindo o estado da obra antes da vistoria, para ter referência comparativa em caso de disputa posterior.

Quando a obra envolve trabalhos técnicos complexos, como isolamento térmico, impermeabilizações ou instalações, contratar uma peritagem independente antes da vistoria é o investimento com melhor retorno possível. O custo de um relatório técnico é sempre inferior ao custo de corrigir defeitos depois de encerrado o período de garantia.


Como a Betac-expertise apoia proprietários e empreiteiros na receção de obras

Betac-expertise

A receção provisória bem executada exige olho técnico treinado, e é exactamente aí que a Betac-expertise actua. Para obras que incluam isolamento térmico ou acústico, a Betac-expertise realiza vistorias técnicas com registo fotográfico detalhado, identifica deficiências de cobertura, pontes térmicas e problemas de humidade, e produz relatórios que podem ser anexados directamente ao auto de receção provisória.

Quando a vistoria revela deficiências de isolamento, a Betac-expertise intervém com correcções usando fibra de celulose soprada ou projetada, um material constituído por 90% de fibras de papel reciclado, com excelente controlo de humidade e desempenho acústico comprovado. A intervenção fica documentada e pode ser registada como correcção de defeito no processo de receção.

Para obras de remodelação com limpeza pós-obra incluída, os serviços de limpeza pós-obra da Cleaning Point complementam o processo de entrega do espaço após a receção provisória.

Peça um orçamento em Betac-expertise e receba uma proposta técnica adaptada à sua obra.
