Um caderno de encargos de obra é o documento contratual que reúne as cláusulas jurídicas e as especificações técnicas que definem o que vai ser executado, com que materiais e sob que condições de fiscalização. Serve para uniformizar os requisitos pedidos a todos os empreiteiros, constitui a base do contrato de empreitada e funciona como instrumento de controlo durante a obra. Em contratos públicos, a referência normativa imediata é o Código dos Contratos Públicos e os formulários aprovados por portaria.
Em resumo:
- Em empreitadas públicas, use o formulário da Portaria n.º 959/2009 como base e adapte o documento ao projeto, ao prazo e às condições concretas.
- Envie o mesmo mapa de quantidades a três a cinco empreiteiros e exija preços unitários por artigo; valores globais ocultam diferenças de âmbito.
- Cruze o mapa com todas as especialidades e inclua trabalhos auxiliares, critérios de medição, ensaios e condições de receção para prevenir omissões e custos imprevistos.
- Registe alterações durante a obra em aditamentos numerados e datados, preserve versões anteriores e atualize também o mapa de quantidades quando mudarem preços ou quantidades.
Índice
- Enquadramento legal e modelos oficiais em Portugal
- Estrutura típica de um caderno de encargos: cláusulas e anexos essenciais
- Mapa de quantidades e orçamentação: como transformar o caderno em propostas comparáveis
- Especificações técnicas essenciais a incluir (materiais, critérios de receção, ensaios)
- Como usar o caderno de encargos na contratação, fiscalização e receção da obra
- Processo de elaboração do caderno de encargos: etapas e responsáveis
- Importância do caderno de encargos na gestão e controlo da obra
- Exemplos práticos ou modelos de cadernos de encargos para obra
- Relação entre o caderno de encargos e o orçamento detalhado da obra
- Metodologias para atualização e revisão do caderno de encargos durante a obra
- Perspetiva do autor e provas da prática: como a Betac Expertise aplica estes princípios
- Serviços que ajudam a preparar e validar um caderno de encargos
- Perguntas frequentes
- Fontes
Enquadramento legal e modelos oficiais em Portugal
A elaboração de um caderno de encargos parte sempre de um enquadramento legal concreto. No caso de empreitadas de obras públicas, o Código dos Contratos Públicos define as regras do procedimento e remete para formulários tipo aprovados administrativamente. A Portaria n.º 959/2009 aprova precisamente o formulário de caderno de encargos relativo a contratos de empreitada de obras públicas, servindo de referência estrutural para entidades adjudicantes.
Nem todas as cláusulas de um caderno têm o mesmo peso jurídico. Algumas são imperativas, porque decorrem directamente da lei e não podem ser alteradas; outras são facultativas e devem ser adaptadas ao projecto concreto, à tipologia de obra e ao regime contratual escolhido, público ou privado.
Antes de redigir ou adaptar um caderno de encargos, vale a pena considerar:
- Confirmar se a obra está sujeita ao regime de contratação pública ou a um contrato de empreitada privado, porque isso altera as cláusulas obrigatórias.
- Usar o formulário da Portaria n.º 959/2009 como ponto de partida em procedimentos públicos, nunca como documento final sem adaptação.
- Rever periodicamente se o modelo escolhido continua alinhado com alterações legislativas ao Código dos Contratos Públicos.
Um modelo oficial acelera a preparação do procedimento, mas raramente serve tal como está: cada obra tem especificidades de projecto, localização e prazo que exigem ajuste às cláusulas facultativas.
Estrutura típica de um caderno de encargos: cláusulas e anexos essenciais
Um caderno de encargos bem construído segue uma lógica que qualquer empreiteiro reconhece de imediato, o que facilita a leitura e reduz pedidos de esclarecimento. A estrutura habitual organiza-se em blocos sucessivos:
- Cláusulas gerais, que definem o objecto do contrato, as partes envolvidas e o regime jurídico aplicável.
- Obrigações do empreiteiro, incluindo meios humanos e técnicos, seguros obrigatórios e responsabilidades de segurança no trabalho.
- Condições técnicas de execução, artigo a artigo, para cada especialidade da obra.
- Prazos de execução, penalizações por atraso e condições de prorrogação.
- Regime de fiscalização, com periodicidade de visitas e forma de registo das decisões técnicas.
- Condições de receção provisória e definitiva, incluindo prazos de garantia.
A este corpo de cláusulas junta-se um conjunto de documentos que, em conjunto com o caderno, formam o dossier contratual completo: o projecto de execução, o programa de procedimento, o mapa de quantidades, memórias descritivas e justificativas e as peças desenhadas.
Como anexos práticos, ajudam a incluir folhas de características técnicas dos materiais previstos, um plano de trabalhos com a sequência das fases de obra e um plano de pagamentos associado aos autos de medição. Quem procura um modelo de caderno de encargos para adaptar a um projecto concreto deve verificar se todos estes blocos estão representados antes de considerar o documento completo.
Mapa de quantidades e orçamentação: como transformar o caderno em propostas comparáveis
O mapa de quantidades traduz o projecto numa lista de trabalhos medíveis, artigo a artigo, com unidades e quantidades associadas a cada tarefa. É esta peça que permite transformar o caderno de encargos, documento essencialmente descritivo, num instrumento de orçamentação comparável entre propostas.
A prática recomendada é simples: enviar exactamente o mesmo mapa de quantidades a três a cinco empreiteiros e exigir que o preço seja decomposto por preços unitários artigo a artigo. Só assim se consegue comparar propostas de forma objectiva, em vez de comparar valores globais que podem escondem diferenças de âmbito.
Vários factores distorcem esta comparação quando o caderno não é suficientemente rigoroso:
- Descrições vagas em artigos do mapa, que deixam espaço para interpretações diferentes por parte de cada empreiteiro.
- Omissão de trabalhos auxiliares, como andaimes, remoções e protecções, que depois surgem como trabalhos a mais.
- Diferenças de critério de medição entre especialidades, sobretudo quando o caderno se baseia apenas em plantas de arquitectura e ignora estruturas, AVAC, electricidade ou canalizações.
Dica profissional: Peça sempre que o mapa de quantidades seja cruzado com todas as especialidades do projecto antes de o enviar aos empreiteiros; é o momento mais eficaz para detectar omissões antes de assinarem qualquer contrato.
Especificações técnicas essenciais a incluir (materiais, critérios de receção, ensaios)
A qualidade de um caderno de encargos mede-se em grande parte pelo detalhe das especificações técnicas. O caderno de encargos da CYPE descreve o conteúdo mínimo que qualquer documento deste tipo deve conter, e esse padrão aplica-se bem à realidade portuguesa.
Cada artigo técnico deve incluir:
- Características dos materiais e equipamentos previstos, com indicação de garantias e procedimentos de controlo de recepção.
- Descrição exaustiva do procedimento de execução, incluindo mão de obra qualificada e meios mecânicos necessários.
- Ensaios e controlos a realizar durante e após a execução, com indicação de quem os solicita e quem os paga.
- Critérios objectivos de receção, documentação exigida (fichas técnicas, certificados, declarações de conformidade) e condições de garantia dos materiais aplicados, geralmente redigidas como “tipo ou equivalente” para permitir alternativas de qualidade comparável.
O caderno de encargos deve especificar características técnicas de materiais e equipamentos, especificações de execução por unidade de obra, critérios de medição e condições de manutenção da obra, segundo o modelo de referência da CYPE. Esta exaustividade reduz disputas posteriores sobre o que estava ou não incluído no preço contratado.
Como usar o caderno de encargos na contratação, fiscalização e receção da obra
Depois de redigido, o caderno de encargos acompanha a obra em várias fases distintas, cada uma com os seus próprios cuidados.
- Antes de publicar o convite ou pedido de proposta, cruze o caderno, o projecto e o mapa de quantidades para garantir que as três peças descrevem exactamente a mesma obra.
- Durante a análise de propostas, compare preços unitários artigo a artigo, nunca apenas o valor global, e esclareça por escrito qualquer divergência de interpretação do caderno.
- Ao longo da execução, use a fiscalização de obra para verificar se o que está a ser construído corresponde ao caderno e ao projecto, registando desvios em autos próprios.
- Nos pontos de gestão de trabalhos a mais, baseie sempre o cálculo nos preços unitários já definidos no mapa de quantidades original.
- Nas receções provisória e definitiva, confronte o auto de medição final com as cláusulas de garantia e condições de recepção definidas no caderno, incluindo a receção provisória de obra.
É também nesta fase que um diagnóstico técnico global ou uma peritagem independente fazem diferença, sobretudo quando surgem dúvidas sobre conformidade de materiais ou execução.

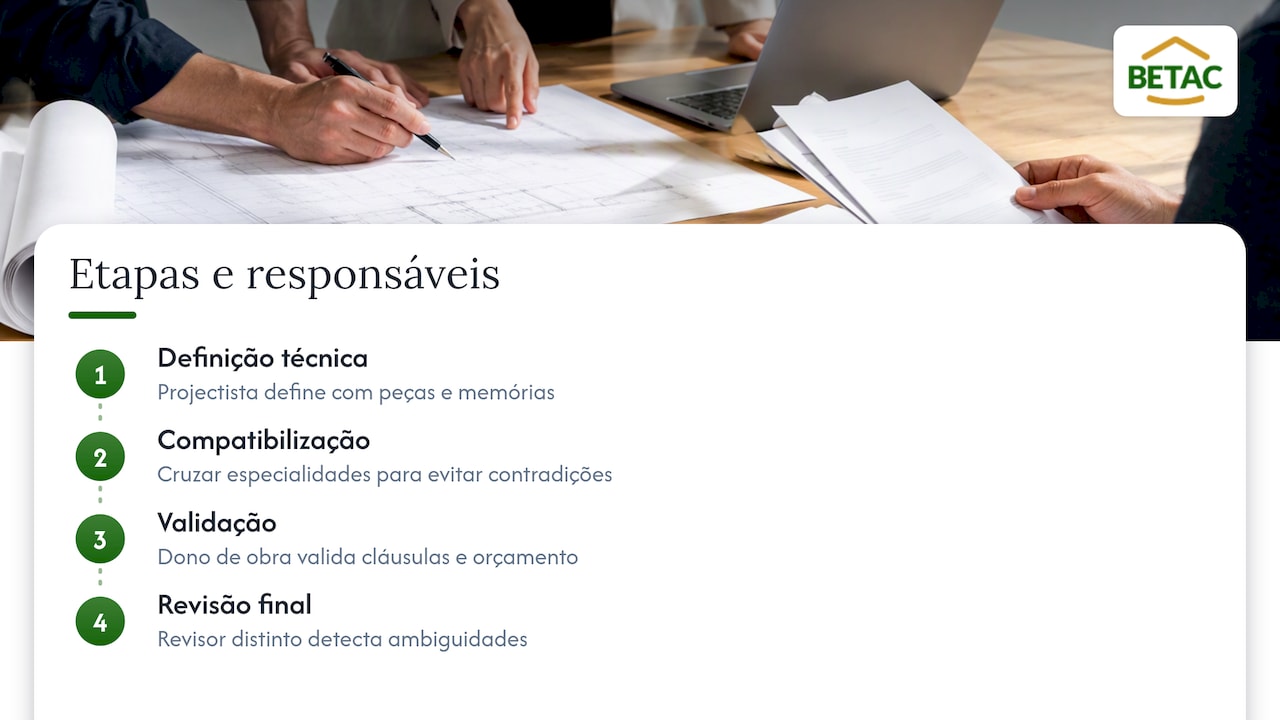

Processo de elaboração do caderno de encargos: etapas e responsáveis
A elaboração de um caderno de encargos segue normalmente uma sequência de etapas com responsáveis distintos em cada fase. O projectista ou gabinete de projecto é responsável pela definição técnica inicial, a partir das peças desenhadas e memórias descritivas do projecto de execução.
Segue-se a fase de compatibilização entre especialidades, em que arquitectura, estruturas, instalações eléctricas, AVAC e redes de águas e esgotos são cruzadas para evitar contradições entre artigos do caderno. Esta etapa é frequentemente subestimada, mas é onde surgem a maior parte das omissões que depois geram trabalhos a mais.
Numa terceira fase, cabe ao dono de obra, ou a quem o representa tecnicamente, validar se as cláusulas jurídicas e administrativas estão coerentes com o tipo de contrato pretendido, público ou privado, e com o orçamento disponível. Em empreitadas públicas, esta validação passa também por confirmar que o formulário aprovado pela Portaria n.º 959/2009 foi seguido nos pontos obrigatórios.
Por fim, segue-se a revisão final, idealmente feita por alguém distinto de quem redigiu o documento original, precisamente para detectar ambiguidades que o autor, por familiaridade com o projecto, pode não notar. Cursos e guias práticos de referência, como os do ITI, sublinham que o caderno de encargos não é mera formalidade administrativa: uma redacção clara e exaustiva nesta fase reduz significativamente litígios e derrapagens de custo mais tarde.

Importância do caderno de encargos na gestão e controlo da obra
Durante a execução, o caderno de encargos funciona como referência permanente para decidir o que está certo e o que não está. Sempre que surge uma dúvida sobre qualidade de execução, material aplicado ou prazo de entrega, a resposta está, ou devia estar, escrita no caderno.
Esta função de controlo tem valor prático directo: evita que decisões técnicas fiquem dependentes apenas da memória ou da boa-fé das partes. Um fiscal de obra que tem um caderno bem redigido consegue justificar objectivamente uma não conformidade, porque remete para uma cláusula concreta, em vez de depender de uma interpretação pessoal do que seria razoável.
O caderno de encargos também estrutura a gestão de prazos e penalizações. Quando define com precisão os marcos intermédios e as condições de prorrogação, reduz a margem para disputas sobre atrasos imputáveis a uma ou outra parte. O mesmo se aplica à gestão de trabalhos a mais: um caderno que já prevê o mecanismo de preços unitários para situações imprevistas poupa semanas de negociação quando surge um imprevisto em obra.
Em resumo prático, o caderno não é apenas um documento de arranque do contrato: é a ferramenta que o dono de obra, o fiscal e o empreiteiro consultam repetidamente durante toda a execução para resolver dúvidas e justificar decisões.
Exemplos práticos ou modelos de cadernos de encargos para obra
Consultar um exemplo de caderno de encargos já preenchido ajuda a perceber o nível de detalhe esperado em cada secção, sobretudo para quem nunca redigiu um documento deste tipo. Um bom exemplo mostra, por exemplo, como se descreve um artigo de impermeabilização de cobertura: não basta escrever “aplicação de membrana impermeabilizante”, é preciso especificar o tipo de membrana, a espessura mínima, o procedimento de sobreposição de telas e os ensaios de estanquidade exigidos antes da receção.
Os excertos de cadernos de encargos públicos disponíveis em vários procedimentos de contratação mostram ainda como se organizam secções recorrentes: cláusulas gerais, condições técnicas por especialidade, fases de medição, prazos contratuais, regime de fiscalização e condições de receção. Reproduzir esta estrutura num caderno privado, mesmo sem a obrigatoriedade legal associada à contratação pública, melhora a clareza do documento e facilita a comparação entre propostas de diferentes empreiteiros.
Vale a pena adaptar qualquer modelo encontrado à escala real do projecto: um caderno para uma reabilitação de fracção não precisa da mesma extensão que um caderno para uma empreitada de obra pública de grande dimensão, mas os princípios de rigor descritivo mantêm-se iguais nos dois casos.
Relação entre o caderno de encargos e o orçamento detalhado da obra
O caderno de encargos e o orçamento detalhado da obra são documentos complementares, não intercambiáveis. O caderno descreve o que deve ser feito e em que condições; o orçamento, apoiado no mapa de quantidades, atribui um valor monetário a cada uma dessas tarefas.
Esta relação só funciona bem quando os dois documentos estão alinhados artigo a artigo. Se o caderno descreve uma condição técnica que não tem correspondência direta no mapa de quantidades, o empreiteiro fica sem forma objectiva de a precificar, e é frequente que esses custos apareçam mais tarde como trabalhos a mais. Por isso, qualquer revisão do caderno de encargos deveria ser seguida de uma revisão equivalente do mapa de quantidades e do orçamento associado.
Esta ligação é também o que torna possível comparar propostas de empreitada de forma justa: quando todos os concorrentes recebem o mesmo caderno e o mesmo mapa de quantidades, o orçamento apresentado por cada um reflecte sobretudo a eficiência da sua operação, não diferenças de interpretação do que estava pedido.
Metodologias para atualização e revisão do caderno de encargos durante a obra
Raramente uma obra decorre exactamente como estava prevista no caderno de encargos inicial. Alterações de projecto, condicionantes do terreno ou decisões do dono de obra durante a execução obrigam, com frequência, a rever cláusulas técnicas ou prazos.
A forma mais segura de gerir estas alterações é através de aditamentos formais ao caderno original, numerados e datados, que remetem explicitamente para a cláusula ou artigo alterado. Nunca é boa prática substituir o documento original sem deixar rasto das versões anteriores, porque isso complica a resolução de litígios sobre o que estava previsto em cada fase da obra.
Sempre que uma alteração técnica implica variação de quantidades ou preços, a revisão do caderno deve ser acompanhada de uma actualização equivalente do mapa de quantidades, para que o orçamento continue a reflectir com precisão o que vai ser executado. Em obras fiscalizadas, é também boa prática que qualquer revisão do caderno seja validada pelo fiscal antes de produzir efeitos, precisamente para confirmar que a alteração é coerente com o projecto e com as condições contratuais já assumidas.
Perspetiva do autor e provas da prática: como a Betac Expertise aplica estes princípios
Na experiência de acompanhamento de obras de isolamento e remodelação, os cadernos de encargos mais sólidos nascem de um diagnóstico técnico prévio, não de um modelo copiado. Quando se integram especificações de isolamento num caderno, descrevem-se sempre densidade de aplicação, controlo de humidade e critérios de receção, nunca apenas o material genérico.
— Mathieu
Serviços que ajudam a preparar e validar um caderno de encargos
Preparar um caderno de encargos tecnicamente sólido exige experiência que um modelo genérico não substitui. Apoiamos donos de obra em várias fases deste processo:
- Diagnóstico Técnico Global, para identificar condicionantes do imóvel antes de redigir as cláusulas técnicas.
- Consultoria para obra ou escolha de imóvel, útil para rever o caderno antes de publicar o convite.
- Fiscalização e acompanhamento da obra, incluindo verificação de conformidade face ao caderno aprovado.
- Peritagens jurídicas, para litígios relacionados com incumprimento de especificações técnicas.

Se precisar de apoio técnico para validar ou acompanhar o seu caderno de encargos, consulte os nossos serviços e peça um orçamento à medida do seu projecto.
Perguntas frequentes
O que deve constar obrigatoriamente num caderno de encargos?
Um caderno de encargos deve conter cláusulas gerais, obrigações do empreiteiro, condições técnicas de execução, prazos, regime de fiscalização e condições de receção. Segundo o modelo de referência da CYPE, deve também especificar características de materiais, critérios de medição e condições de manutenção da obra.
Qual a diferença entre caderno de encargos e mapa de quantidades?
O caderno de encargos descreve condições jurídicas e técnicas da obra, enquanto o mapa de quantidades traduz essa descrição numa lista de trabalhos medíveis, artigo a artigo. Os dois documentos trabalham em conjunto: um define o que fazer, o outro quantifica e permite orçamentar.
Quando devo usar o formulário oficial da Portaria 959/2009?
Esse formulário aplica-se a procedimentos de contratação pública de empreitadas de obras públicas, conforme aprovado pela Portaria n.º 959/2009. Em contratos privados, pode servir de referência estrutural, mas não é obrigatório.
Como comparar propostas de empreiteiros de forma justa?
A forma mais fiável é enviar o mesmo mapa de quantidades a vários empreiteiros e exigir preços unitários artigo a artigo. Isto evita que diferenças de interpretação do caderno distorçam a comparação de valores globais.
A Betac Expertise ajuda a redigir ou rever um caderno de encargos?
Apoiamos a elaboração e validação de cadernos de encargos através de diagnóstico técnico global, consultoria para obra e fiscalização e acompanhamento da obra. Estes serviços estão descritos na nossa página de serviços.
Fontes
- Caderno de encargos (CYPE)
- Como ler um mapa de quantidades — Desenvolvimento Civil
- Mapa de quantidades — Orçamento Fácil
